±800千伏沂南換流站年檢圓滿完成

2025年04月10日10:58 | 來源:人民網-山東頻道
小字號

4月9日7時40分,±800千伏沂南換流站雙極換流器解鎖,輸送功率達到1000兆瓦,標志著為期7天的沂南換流站年度檢修圓滿完成。

為減少電網運行壓力,按照國家電網公司的統一調度,本次年度檢修按照精益檢修標准,從3月31日持續到4月6日,共涉及13個作業面,完成例行檢修、試驗2308項,特殊性檢修28項,隱患治理30項,技改項目4項。通過合理安排檢修計劃和作業面劃分,大幅壓縮了檢修工作時間。

國網山東超高壓公司認真貫徹落實“保人身、保電網、保設備”三原則,堅持“不安全不生產”,持續完善“一觀四化三管控”年檢模式,全面抓實年檢管控各項工作。開工前一天,舉行年檢“安全大講堂”暨授旗誓師大會,各參檢單位共同學習典型事故案例,進行了庄嚴宣誓。公司領導分別向黨員突擊隊、青年突擊隊授隊旗,所有參檢單位堅持“一盤棋”思想,以“后果導向”嚴抓安全管理,確保年檢工作安全高效推進。

本次年度檢修參檢總人數813人,參檢單位32家,為確保各項檢修任務有序開展,沂南換流站將現場劃分為13個作業區域。通過硬隔離嚴格劃定活動范圍,通過人員定位系統、實物標識來區分各區域作業人員,做到區域分明、現場有序。優化人員安全管控系統,採用新型物理隔離閘機,實現“准入-作業-撤離”全流程閉環管理。同時,應用安全巡檢車、工業視頻系統等多種手段助力檢修現場安全和質量管控。

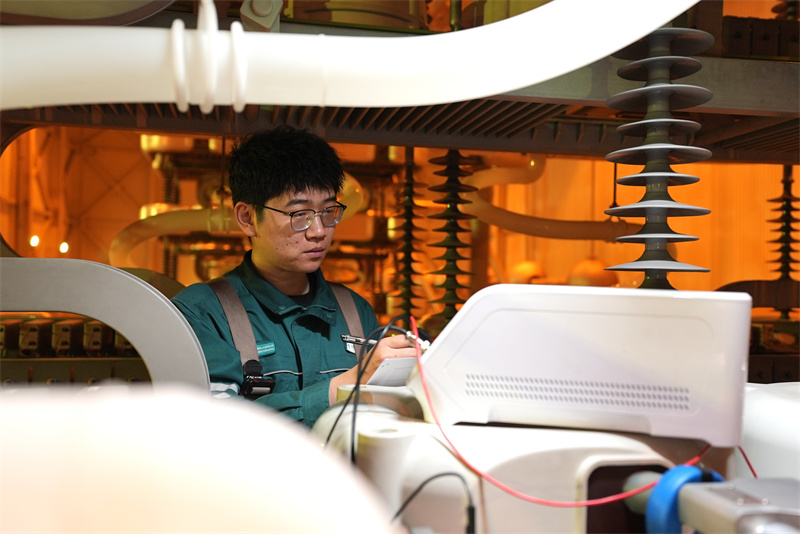

為進一步提高檢修質效,本次年檢現場應用了多項創新成果和技術。超高壓公司自主研發的便攜式VTE綜合測試儀,體積隻有原有測試儀的五分之一,攜帶方便靈活,可同時兼容三種技術路線換流閥功能測試,極大地提高了試驗便捷性,縮短了試驗時間,顯著提升了換流站核心設備換流閥試驗工作的綜合效益。在換流閥冷卻系統主泵出口止回閥檢查方面,改進傳統拆卸閥門檢查方法,採用內窺鏡檢測止回閥彈簧,從頂部手動排氣閥檢測孔處實現免拆檢測,每台檢查耗時6小時縮短到1小時,大大加快止回閥彈簧異常定位速度,提高了檢修質效。

下一步,國網山東超高壓公司將及時總結本次換流站年檢經驗,為接下來的±660千伏銀東直流年度檢修打好基礎。(張進 王黎)

(責編:劉穎婕、邢曼華)
